Общество
18.08.2026 в 06:00
В Улан-Удэ подготовка энергокомплекса к зиме откровенно буксует
Ремонт мощностей идет черепашьими темпами
Текст: Дмитрий Родионов
Фото: архив «Номер один»
Зима близко. Для жителей Улан-Удэ эта культовая фраза звучит вовсе не как цитата из всемирно известного сериала, а как тревожное предупреждение. На календаре уже август, и до первых сибирских холодов, которые традиционно приходят без опозданий, остается не так много времени. Именно сейчас подготовка к отопительному сезону в Улан-Удэ должна выйти на пиковую мощность, однако реальное положение дел оптимизма не внушает. Масштабная модернизация городского теплоэнергетического комплекса откровенно буксует. Строительство новых мощностей и капитальный ремонт старых котлов продвигаются черепашьими темпами, ставя под угрозу стабильное теплоснабжение сотен тысяч горожан в грядущие морозы. «Номер один» разобрался, насколько реально сегодня идет подготовка к отопительному сезону и чего стоит ожидать жителям.
Официальный оптимизм
Городские власти пока демонстрируют безудержную уверенность в том, что подготовка к зиме идет по плану.

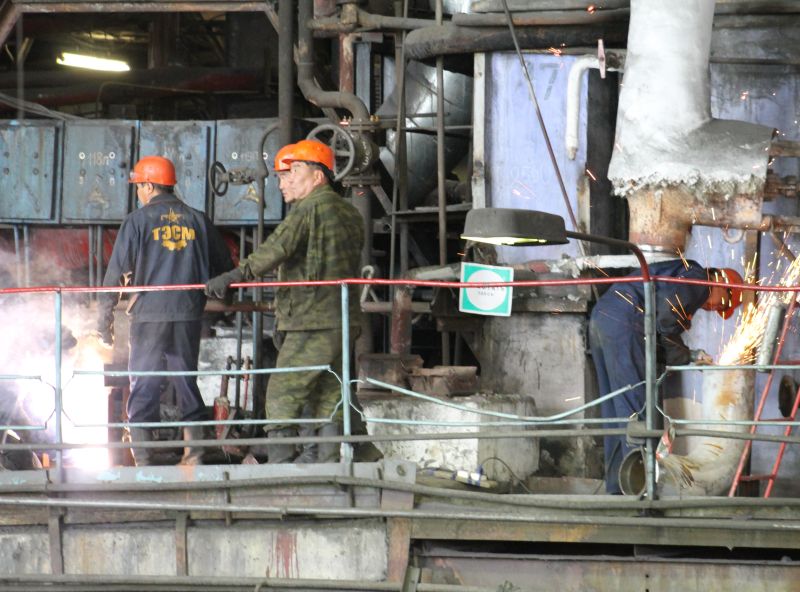

По информации мэрии, на Улан-Удэнской ТЭЦ-1 одновременно ремонтируют аж семь котлоагрегатов. Специалисты выполняют замену холодных пакетов пароперегревателя, обновляют трубы потолочного пароперегревателя, ремонтируют компенсаторы, меняют изношенные камеры и газоходы. Все эти работы, как отмечается, направлены на повышение надежности оборудования и снижение тепловых потерь.
Во время проверки ремонтных работ первый заместитель мэра по развитию инфраструктуры Сергей Гашев заявил: «В такой знаковый для станции год мы обязаны подойти к зиме с максимальной гарантией надежности. Задача стоит четкая: график не срывать, качество не снижать».
По официальным сообщениям, складывается впечатление, что ремонтная кампания проходит без серьезных отклонений.
Профсоюз: ситуация гораздо сложнее
Однако работники станции оценивают происходящее совершенно иначе.
Так, председатель первичной профсоюзной организации «Генерация Бурятии» Иван Курикалов утверждает, что реальные объемы ремонта значительно отличаются от тех, о которых говорится официально.
- Идет только ремонт газоходов на котлоагрегате №9. Персонал неопытный, слабый. За прошлый месяц произошли два несчастных случая, — сообщил он.
По его словам, по сути, идет ремонт только девятого котла, и это «ни о чем».
Курикалов уточнил, что эту информацию он направил заместителю председателя правительства Бурятии Евгению Коркину, поскольку считает, что ситуация на предприятии далека от благополучной.
Особую обеспокоенность у профсоюза вызывает уход с сегодняшней ремонтной компании на ТЭЦ-1 подрядной организации ООО «Регион-03», которая ранее успешно выполняла ремонтные работы на объектах ТГК-14.
По информации Ивана Курикалова, подрядчик рассчитывал ремонтировать котлоагрегаты № 6, 7 и 8, однако ему поручили только восьмой котел. Такие условия компанию не устроили, после чего она ушла выполнять аналогичные работы в Читу.
Сегодня ремонтом занимается другой подрядчик, однако, по оценке лидера профсоюза, процесс идет «ни шатко ни валко», а график вызывает серьезные вопросы.
Самой значимой проблемой представитель профсоюза считает отсутствие резервных мощностей.
По его словам, в Чите имеются два резервных котла, которые при необходимости позволяют перераспределить тепловую нагрузку. В Улан-Удэ такого запаса прочности нет, и перераспределять мощности в случае аварии попросту неоткуда.
- У меня вызывает крайнюю обеспокоенность, что наряду с уменьшением объемов ремонтных работ и явным отставанием от графика у нас практически отсутствует резерв на зимний период. Если произойдет серьезная авария, это сразу скажется на обеспечении теплом жителей Улан-Удэ, — говорит он.
Как сообщили в пресс-службе правительства, на подготовку к осенне-зимнему периоду в республике из различных источников выделено более миллиарда рублей. Эти средства направили на ремонт котельных, тепловых, водопроводных и канализационных сетей. Особое внимание специалисты уделили подготовке к зиме жилого фонда и формированию запасов топлива.
- На сегодня ситуация по подготовке к отопительному сезону находится под контролем. В большинстве муниципалитетов работы идут в соответствии с графиком, а средний уровень готовности объектов ЖКХ составляет 55%, - отметила и. о. заместителя министра строительства и модернизации ЖКК Лариса Коробенкова.
Денег не хватает
На ситуацию с ремонтом влияет и финансовое положение самой ТГК-14.
Летом 2026 года компания отказалась от реализации крупнейшего инвестиционного проекта — строительства двух энергоблоков общей мощностью 200 МВт на Улан-Удэнской ТЭЦ-2. Совет директоров принял решение приостановить строительство из-за отсутствия финансирования и направить имеющиеся средства на обеспечение текущей деятельности предприятия.
Кроме того, акционеры отказались от выплаты дивидендов по итогам 2025 года, сославшись на снижение прибыли. При этом вознаграждение членам совета директоров утвердили и сохранили.
Дополнительную неопределенность создает судебный процесс. Прокуратура Забайкальского края требует признать недействительной сделку по продаже акций ТГК-14, совершенную в 2021 году, и обратить пакет акций в доход государства.
Сложной остается и ситуация с руководством компании. Формально функции единоличного исполнительного органа продолжает выполнять АО «Дальневосточная управляющая компания», однако фактические бенефициары Константин Люльчев и Виктор Мясник остаются фигурантами уголовного дела. Люльчев находится в СИЗО, Мясник — под домашним арестом, поэтому оперативное управление компанией практически осуществляется уже другой командой.
Все это свидетельствует о том, что сейчас ТГК-14 вынуждена сосредоточиться прежде всего на поддержании текущей работы энергосистемы, а не на реализации крупных инвестиционных проектов.
Еще одним фактором напряженности остается коллективный трудовой спор на ТГК-14.
Профсоюз под руководством Ивана Курикалова добивается индексации заработной платы работников, восстановления социальных льгот и соблюдения условий коллективного договора.
Напомним, коллективный трудовой спор — это когда работники и работодатель не могут договориться по условиям работы, зарплате или выполнению обещаний. Закон предлагает четкий порядок решения таких конфликтов: сначала стороны выдвигают требования, затем их разбирает примирительная комиссия, при необходимости подключают посредника, а если и это не помогает, то дело передают в трудовой арбитраж. Крайняя мера — забастовка, но профсоюз уже заявил, что до нее не дойдет.
Очередное заседание по коллективному трудовому спору перенесено на 17 августа.
Времени остается все меньше
Подготовка к отопительному сезону в Улан-Удэ сегодня выглядит крайне неоднозначно. Если официальные заявления говорят о выполнении графика и масштабных ремонтах, то сами работники станции утверждают, что объем фактически выполненных работ значительно меньше, ощущается нехватка квалифицированного персонала, подрядчиков и резервных мощностей.
На фоне финансовых проблем ТГК-14, судебных разбирательств и продолжающегося трудового конфликта вопрос надежности прохождения предстоящей зимы становится одним из самых важных для Улан-Удэ.
Ответ на вопрос, насколько качественно город подготовился к отопительному сезону, даст уже ближайшая зима. Но времени для устранения возможных недоработок остается совсем немного.
Официальный оптимизм
Городские власти пока демонстрируют безудержную уверенность в том, что подготовка к зиме идет по плану.
По информации мэрии, на Улан-Удэнской ТЭЦ-1 одновременно ремонтируют аж семь котлоагрегатов. Специалисты выполняют замену холодных пакетов пароперегревателя, обновляют трубы потолочного пароперегревателя, ремонтируют компенсаторы, меняют изношенные камеры и газоходы. Все эти работы, как отмечается, направлены на повышение надежности оборудования и снижение тепловых потерь.
Во время проверки ремонтных работ первый заместитель мэра по развитию инфраструктуры Сергей Гашев заявил: «В такой знаковый для станции год мы обязаны подойти к зиме с максимальной гарантией надежности. Задача стоит четкая: график не срывать, качество не снижать».
По официальным сообщениям, складывается впечатление, что ремонтная кампания проходит без серьезных отклонений.
Профсоюз: ситуация гораздо сложнее
Однако работники станции оценивают происходящее совершенно иначе.
Так, председатель первичной профсоюзной организации «Генерация Бурятии» Иван Курикалов утверждает, что реальные объемы ремонта значительно отличаются от тех, о которых говорится официально.
- Идет только ремонт газоходов на котлоагрегате №9. Персонал неопытный, слабый. За прошлый месяц произошли два несчастных случая, — сообщил он.
По его словам, по сути, идет ремонт только девятого котла, и это «ни о чем».
Курикалов уточнил, что эту информацию он направил заместителю председателя правительства Бурятии Евгению Коркину, поскольку считает, что ситуация на предприятии далека от благополучной.
Особую обеспокоенность у профсоюза вызывает уход с сегодняшней ремонтной компании на ТЭЦ-1 подрядной организации ООО «Регион-03», которая ранее успешно выполняла ремонтные работы на объектах ТГК-14.
По информации Ивана Курикалова, подрядчик рассчитывал ремонтировать котлоагрегаты № 6, 7 и 8, однако ему поручили только восьмой котел. Такие условия компанию не устроили, после чего она ушла выполнять аналогичные работы в Читу.
Сегодня ремонтом занимается другой подрядчик, однако, по оценке лидера профсоюза, процесс идет «ни шатко ни валко», а график вызывает серьезные вопросы.
Самой значимой проблемой представитель профсоюза считает отсутствие резервных мощностей.
По его словам, в Чите имеются два резервных котла, которые при необходимости позволяют перераспределить тепловую нагрузку. В Улан-Удэ такого запаса прочности нет, и перераспределять мощности в случае аварии попросту неоткуда.
- У меня вызывает крайнюю обеспокоенность, что наряду с уменьшением объемов ремонтных работ и явным отставанием от графика у нас практически отсутствует резерв на зимний период. Если произойдет серьезная авария, это сразу скажется на обеспечении теплом жителей Улан-Удэ, — говорит он.
Как сообщили в пресс-службе правительства, на подготовку к осенне-зимнему периоду в республике из различных источников выделено более миллиарда рублей. Эти средства направили на ремонт котельных, тепловых, водопроводных и канализационных сетей. Особое внимание специалисты уделили подготовке к зиме жилого фонда и формированию запасов топлива.
- На сегодня ситуация по подготовке к отопительному сезону находится под контролем. В большинстве муниципалитетов работы идут в соответствии с графиком, а средний уровень готовности объектов ЖКХ составляет 55%, - отметила и. о. заместителя министра строительства и модернизации ЖКК Лариса Коробенкова.
Денег не хватает
На ситуацию с ремонтом влияет и финансовое положение самой ТГК-14.
Летом 2026 года компания отказалась от реализации крупнейшего инвестиционного проекта — строительства двух энергоблоков общей мощностью 200 МВт на Улан-Удэнской ТЭЦ-2. Совет директоров принял решение приостановить строительство из-за отсутствия финансирования и направить имеющиеся средства на обеспечение текущей деятельности предприятия.
Кроме того, акционеры отказались от выплаты дивидендов по итогам 2025 года, сославшись на снижение прибыли. При этом вознаграждение членам совета директоров утвердили и сохранили.
Дополнительную неопределенность создает судебный процесс. Прокуратура Забайкальского края требует признать недействительной сделку по продаже акций ТГК-14, совершенную в 2021 году, и обратить пакет акций в доход государства.
Сложной остается и ситуация с руководством компании. Формально функции единоличного исполнительного органа продолжает выполнять АО «Дальневосточная управляющая компания», однако фактические бенефициары Константин Люльчев и Виктор Мясник остаются фигурантами уголовного дела. Люльчев находится в СИЗО, Мясник — под домашним арестом, поэтому оперативное управление компанией практически осуществляется уже другой командой.
Все это свидетельствует о том, что сейчас ТГК-14 вынуждена сосредоточиться прежде всего на поддержании текущей работы энергосистемы, а не на реализации крупных инвестиционных проектов.
Еще одним фактором напряженности остается коллективный трудовой спор на ТГК-14.
Профсоюз под руководством Ивана Курикалова добивается индексации заработной платы работников, восстановления социальных льгот и соблюдения условий коллективного договора.
Напомним, коллективный трудовой спор — это когда работники и работодатель не могут договориться по условиям работы, зарплате или выполнению обещаний. Закон предлагает четкий порядок решения таких конфликтов: сначала стороны выдвигают требования, затем их разбирает примирительная комиссия, при необходимости подключают посредника, а если и это не помогает, то дело передают в трудовой арбитраж. Крайняя мера — забастовка, но профсоюз уже заявил, что до нее не дойдет.
Очередное заседание по коллективному трудовому спору перенесено на 17 августа.
Времени остается все меньше
Подготовка к отопительному сезону в Улан-Удэ сегодня выглядит крайне неоднозначно. Если официальные заявления говорят о выполнении графика и масштабных ремонтах, то сами работники станции утверждают, что объем фактически выполненных работ значительно меньше, ощущается нехватка квалифицированного персонала, подрядчиков и резервных мощностей.
На фоне финансовых проблем ТГК-14, судебных разбирательств и продолжающегося трудового конфликта вопрос надежности прохождения предстоящей зимы становится одним из самых важных для Улан-Удэ.
Ответ на вопрос, насколько качественно город подготовился к отопительному сезону, даст уже ближайшая зима. Но времени для устранения возможных недоработок остается совсем немного.
